【6月第1特集】 熊本地震の検証 6人の専門家に聞く“教訓をどう生かす?”
支援物資供給上の課題

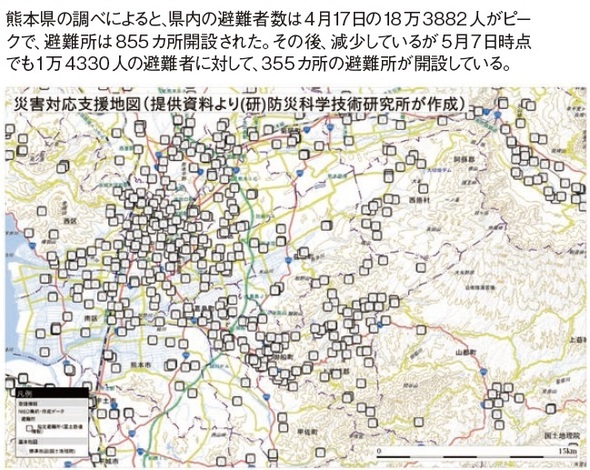

東日本大震災の翌日、仙台市の避難者数は10万5947人(人口の約10%)を数えた。一方、熊本地震では本震翌日(4月17日)の熊本市の避難者数は10万8266人(人口の約15%)であった。ただし、これらの避難者数は指定避難所に避難した人数であり、自治体による支援物資供給の基準は、こうした「指定避難所に避難した人のニーズ」であった。しかし、2つの地震の直後には自宅、公園、自家用車を含む指定避難所以外の多くの場所で膨大な数の人々が支援物資を求めていた。

小規模災害の場合に「指定避難所に避難した人のニーズ」を支援物資供給の基準とすることは、正しい。指定避難所に避難しない人は避難する必要が無い人であり、避難する必要が無い人には支援は必要ないからだ。しかし、東日本大震災や熊本地震では指定避難所以外の多くの場所から人々が支援物資を求めて指定避難所を訪れ、自治体の想定を超える支援物資ニーズが発生した。指定避難所は実態的には地域の支援物資供給所であったのだ。これを踏まえれば、大規模災害では「指定避難所および同周辺(指定避難所を含む行政区域)に所在する人のニーズ」が支援物資供給の基準となる。ただし、大規模災害であっても発生場所次第で支援物資所要は大きく異なる。自治体は、災害の規模と地域の特性に応じてどちらの基準を適応するかの判断基準を持っておく必要がある。
プッシュ型は東日本大震災以降に支援物資の供給要領の選択肢となった。このため自治体は、支援物資の供給要領をプル型にするかプッシュ型にするかを判断する必要が生じた。熊本地震の際に熊本市は、避難者数が10万人を超え、道路を含むライフラインや自治体庁舎が甚大な被害を受けている中でもプル型を選択した。この時点で熊本市は、ニーズ把握の遅延、職員の被災による人手不足、輸送の遅延などによってプル型が機能不全に陥ることを予期し、プッシュ型を選択することも可能であったと思われる。しかし、支援物資の供給要領をプル型にするかプッシュ型にするかは被災者と自治体に大きな影響を与える判断であり、自治体は明確な判断基準を持って決定する必要がある。この際、被害予測と災害が発生した季節・天候・時刻などを踏まえて必要となる支援物資の種類・量(ニーズ)を予測し、支援物資の備蓄量、輸送能力などを加味してプル型かプッシュ型かを決定するためのデータベースの整備やソフトウェア開発が必要となる。
【6月第1特集】 熊本地震の検証 6人の専門家に聞く“教訓をどう生かす?”の他の記事
- 熊本地震の対応における課題や苦労した点(自由回答より)
- 熊本地震 企業アンケート 製品・サービスの提供などに影響
- 住まいの復興に必要な知識
- 支援物資供給上の課題 東日本大震災と熊本地震の違いを考察
- 戦略的な被災企業の支援へ 静的情報と動的情報をいかにつなぐか
おすすめ記事
-
自社の危機管理の進捗管理表を公開
食品スーパーの西友では、危機管理の進捗を独自に制作したテンプレートで管理している。人事総務本部 リスク・コンプライアンス部リスクマネジメントダイレクターの村上邦彦氏らが中心となってつくったもので、現状の危機管理上の課題に対して、いつまでに誰が何をするのか、どこまで進んだのかが一目で確認できる。
2025/04/24
-
-
常識をくつがえす山火事世界各地で増える森林火災
2025年、日本各地で発生した大規模な山火事は、これまでの常識をくつがえした。山火事に詳しい日本大学の串田圭司教授は「かつてないほどの面積が燃え、被害が拡大した」と語る。なぜ、山火事は広がったのだろうか。
2025/04/23
-
リスク対策.com編集長が斬る!今週のニュース解説
毎週火曜日(平日のみ)朝9時~、リスク対策.com編集長 中澤幸介と兵庫県立大学教授 木村玲欧氏(心理学・危機管理学)が今週注目のニュースを短く、わかりやすく解説します。
2025/04/22
-
帰宅困難者へ寄り添い安心を提供する
BCPを「非常時だけの取り組み」ととらえると、対策もコストも必要最小限になりがち。しかし「企業価値向上の取り組み」ととらえると、可能性は大きく広がります。西武鉄道は2025年度、災害直後に帰宅困難者・滞留者に駅のスペースを開放。立ち寄りサービスや一時待機場所を提供する「駅まちレジリエンス」プロジェクトを本格化します。
2025/04/21
-
-
大阪・関西万博 多難なスタート会場外のリスクにも注視
4月13日、大阪・関西万博が開幕した。約14万1000人が訪れた初日は、通信障害により入場チケットであるQRコード表示に手間取り、入場のために長蛇の列が続いた。インドなど5カ国のパビリオンは工事の遅れで未完成のまま。雨にも見舞われる、多難なスタートとなった。東京オリンピックに続くこの大規模イベントは、開催期間が半年間にもおよぶ。大阪・関西万博のリスクについて、テロ対策や危機管理が専門の板橋功氏に聞いた。
2025/04/15
-
BCMSで社会的供給責任を果たせる体制づくり能登半島地震を機に見直し図り新規訓練を導入
日本精工(東京都品川区、市井明俊代表執行役社長・CEO)は、2024年元日に発生した能登半島地震で、直接的な被害を受けたわけではない。しかし、増加した製品ニーズに応え、社会的供給責任を果たした。また、被害がなくとも明らかになった課題を直視し、対策を進めている。
2025/04/15
-
-
生コン・アスファルト工場の早期再稼働を支援
能登半島地震では、初動や支援における道路の重要性が再認識されました。寸断箇所の啓開にあたる建設業者の尽力はもちろんですが、その後の応急復旧には補修資材が欠かせません。大手プラントメーカーの日工は2025年度、取引先の生コン・アスファルト工場が資材供給を継続するための支援強化に乗り出します。
2025/04/14
※スパム投稿防止のためコメントは編集部の承認制となっておりますが、いただいたコメントは原則、すべて掲載いたします。
※個人情報は入力しないようご注意ください。
» パスワードをお忘れの方
